盐宝线宝应射阳湖镇段YBX-HD4标段施工进展顺利

发布时间:2014-04-11     浏览次数:364




    盐宝线宝应射阳湖镇段YBX-HD4标为公司2014年中的第一个标。因业主指定的施工起点发生变化(向西平移470m) 及前期杆线迁移、堆土区征地赔偿村民阻工等问题解决缓慢的原因,于3月18日开始第一块基础浇筑。

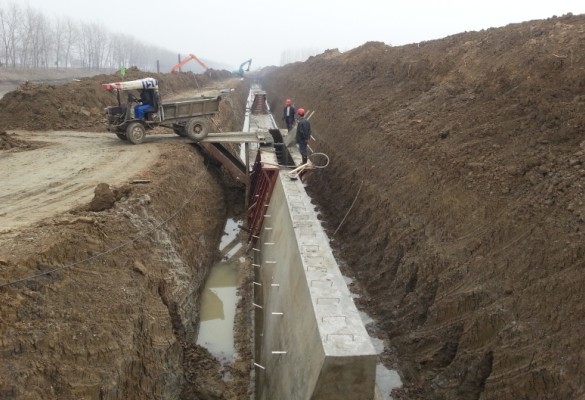

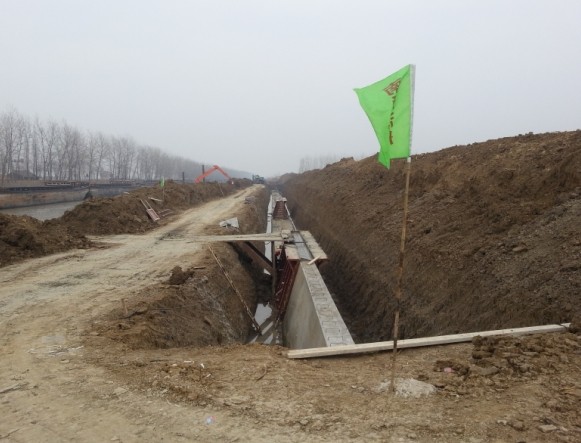

    因施工现场土方量大,施工用地线内无法堆放,墙前土方装船舶运至盐城。土方装船采用加长臂挖泥船装土。
    根据目前投入及计划,每天可施工20米基础及20米墙身,浇筑混凝土68.4方。
